2014造價工程師《造價案例分析》試題及答案第四題,更多試題及答案在網(wǎng)頁下方

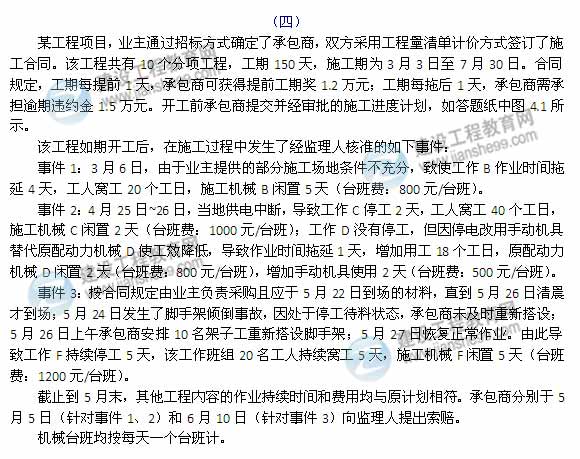

問題:

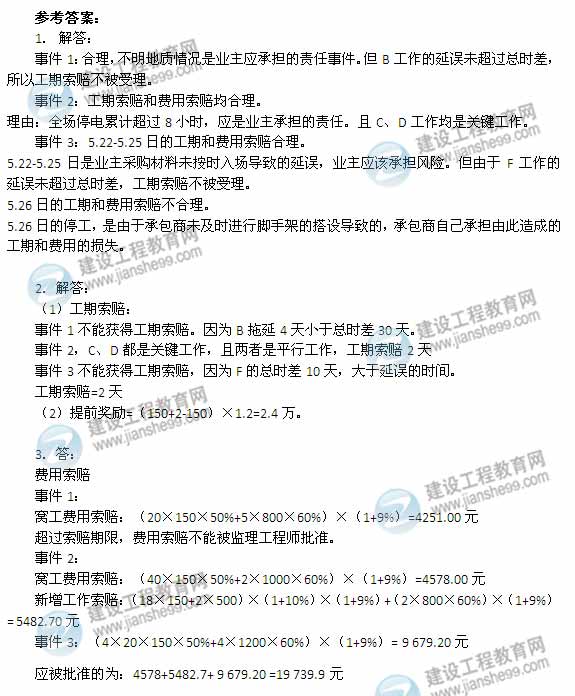

1.分別指出承包商針對三個事件提出的工期和費用索賠是否合理,并說明理由。
2.對于能被受理的工期索賠事件,分別說明每項事件應被批準的工期索賠為多少天。如果該工程最終按原計劃工期(150天)完成,承包商是可獲得提前工期獎還是需承擔逾期違約金?相應的數(shù)額為多少?
3.該工程架子工日工資為180元/工日,其他工種工人日工資為150元/工日,人工窩工補償標準為日工資的50%;機械閑置補償標準為臺班費的60%;管理費和利潤的計算費率為人材機費用之和的10%,規(guī)費和稅金的計算費率為人材機費用、管理費與利潤之和的9%,計算應被批準的費用索賠為多少元。

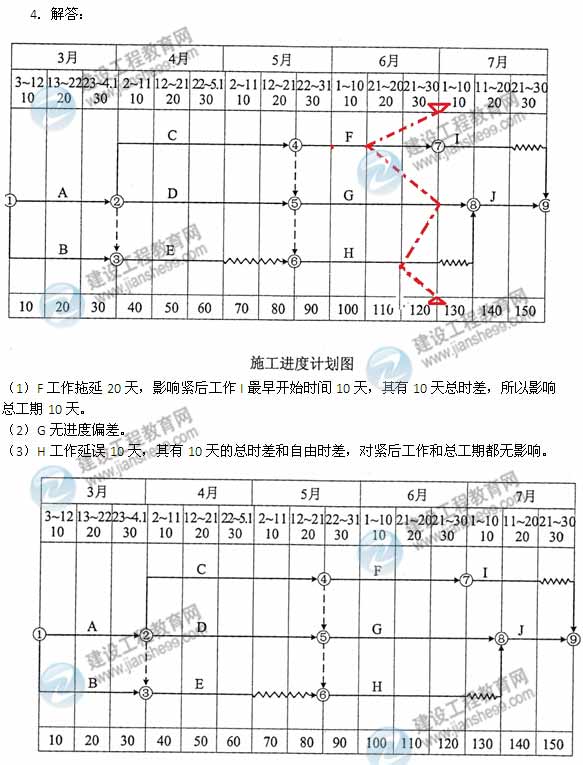

4.按初始安排的施工進度計劃(答題紙中圖4.1),如果該工程進行到第6個月末時檢查進度情況為:工作F完成50%的工作量;工作G完成80%的工作量;工作H完成75%的工作量;在答題紙上圖4.1中繪制實際進度前鋒線,分析這三項工作進度有無偏差,并分別說明對工期的影響。


討論:點擊進入論壇參與討論>>
責任編輯:soso





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
