學員提問:
老師您好!
2004年監理考試真題第二大題的第4小題“設備安裝工程的計劃工期和應批準順延工期各是多少?應補償施工單位多少費用?”其中的“應批準順延工期”為什么是4天而不是5天?費用是多少?請老師幫忙解答!
教師解答:
學員liufengcai1972,您好!您的問題答復如下:

1、您要注意

B工作延誤的1天是不給予工期補償?shù),因槭前惭b質量原因,是施工單位的原因,不是建設單位的,所以不補償工期,這樣可以補償?shù)墓て诰褪荄時間的4天,F(xiàn)工作的3天,H的1天。但是因?yàn)檫@兩項工作是平行的,把他們的延長時間計入網絡圖后,關鍵線路發生變化:總的延長時間是4天。

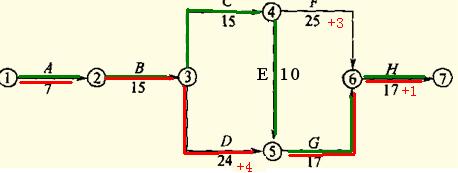

請您看下圖,原關鍵線路是綠色的那一條,總持續時間為:7+15+15+10+17+17=81天;
新關鍵線路為延誤后的紅色的那條線路,總持續時間為:7+15+24+4+17+17+1=85天。
所以總的是延長4天。

費用是這三項的費用補償是3+4+6=13萬元。
祝您學習愉快!
