上海軌道交通某區間隧道推進施工組織設計

2012-09-11 09:36  建設工程教育網整理  【  【打印】【我要糾錯】

  1.工程概況

  1.1 工程簡述

  ××軌道交通七號線從寶山區外環路、陳太路起,途徑寶山區、靜安區、普陀區、徐匯區和浦東新區,線路全長約35km,共設29座車站。

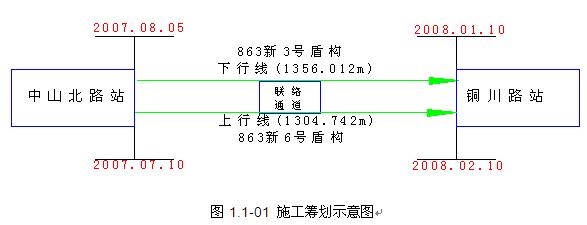

  中山北路站~銅川路站區間隧道工程是×軌道交通七號線工程的一個重要組成部分,區間推進里程為:銅川路站~中山北路站上行線里程為SCK11+290.758~SCK12+595.5,單線長1304.742m,下行線里程為XCK11+230.025~XCK12+594.238,中間設短鏈8.201m,單線長1356.012m,在SCK11+880.000設有聯絡通道及泵站一處。(見圖1.1-01)

施工籌劃示意圖

  本工程采用兩臺盾構分別進行上下行線隧道的施工。盾構推進施工穿越的土層為:④淤泥質粘土、⑤1粉質粘土、⑥粉質粘土。(詳見附圖DG1-01、DG1-02 區間地質剖面圖)

  1.2 工程總體籌劃

  1.2.1 工期安排

  本工程1#盾構于××年6月20日進場,從中山北路站北端頭井出洞日期為×年7月15日,盾構沿上行線推進至銅川路站的進洞日期為××年01月10日。2#盾構于×年7月08日進場,從中山北路站北端頭井出洞日期為×年8月05日,沿下行線推進至銅川路站的進洞日期為××年02月10日。區間隧道施工總工期315天。(詳見附圖盾構推進進度計劃(中山北路~銅川路))

  1.2.2 施工安排

  本區間隧道盾構上下行線均從中山北路站北端頭井出發,推進至銅川路站南端頭井。工程生產、辦公等設施以中山北路站北端井場地為基地,進行隧道的施工。

  1.3 工程規模及主要工程量

  1.3.1工程規模

  隧道內尺寸       5500mm  (內徑)

  隧道外尺寸       6200mm  (外徑)

  管片厚度        350mm

  長度       總計:  2660.754m

  1.3.1.1軸線描述:

新村路站~銅川路站 附表1.3-01

上行線

下行線

平曲線

豎曲線

平曲線

豎曲線

長度
m

半徑
m

長度
m

坡度或半徑(m

長度
m

半徑
m

長度
m

坡度或半徑(m

113.917

1013.2

14.488

-2‰

49.879

直線段

19.700

-2‰

45.000

緩和曲線

36.600

3000

55.000

緩和曲線

60.000

3000

328.739

直線段

156.200

-14.2‰

34.217

800

135.000

-18‰

55.000

緩和曲線

51.000

5000

55.000

緩和曲線

110.000

5000

34.217

800

99.500

-4‰

332.175

直線段

98.743

4‰

55.000

緩和曲線

110.000

5000

45.000

緩和曲線

52.514

5000

50.615

直線段

135.000

18‰

112.129

1000

154.989

14.503‰





60.000

3000





37.508

3000





19.700

2‰





14.946

2‰

  本工程最大坡度26‰,隧道頂覆土8.5 16.8m左右,平曲線最小轉彎半徑350m.1.3.1.2隧道襯砌:

 。1)襯砌采用預制鋼筋混凝土管片,通縫拼裝。

 。2)襯砌環全環由小封頂F、兩塊標準塊B.兩塊鄰接塊L及一塊大封底塊D共6塊管片構成,環寬1200mm.

  (3)隧道內尺寸: 5500mm

  隧道外尺寸: 6200mm

  厚度為350mm.

 。4)管片強度等級為C55、抗?jié)B等級為1.0Mpa.管片縱向和環向均采用直螺栓連接。管片環與環之間用17根M30的縱向螺栓相連接。每環管片塊與塊間以12根M30的環向螺栓連接。

 。5) 接縫防水由擋水條與彈性橡膠密封墊組成雙道防水,擋水條采用遇水膨脹橡膠,彈性橡膠密封墊采用EPDM(三元乙丙)為主輔以遇水膨脹橡膠的復合密封墊。

 。6)管片端面采用定位棒加強管片拼裝質量,定位棒材料要求注塑型聚氨酯再生材料含量>50%,硬度85±5,10cm長定位棒剪切強度>8KN.

  詳情請下載附件上海軌道交通某區間隧道推進施工組織設計

責任編輯:向日葵
收藏分享:論壇
分享到:
相關新聞
  • 特色班
    4大班次+2-3套全真模擬題
    提升學習效果
  • 精品班
    4大班次+2-3套全真模擬題+1套預測試題
  • 實驗班
    3套全真模擬題+2套預測試題+考前沖關寶典
  • 定制班
    3套模擬題+3套預測題+考前沖關寶典+考前重點
  • 移動班
    以知識點為單元授課練習,
    強化重點、難點、考點
版權聲明

  1、凡本網注明“來源:建設工程教育網”的所有作品,版權均屬建設工程教育網所有,未經本網授權不得轉載、鏈接、轉貼或以其他方式使用;已經本網授權的,應在授權范圍內使用,且必須注明“來源:建設工程教育網”。違反上述聲明者,本網將追究其法律責任。
  2、本網部分資料為網上搜集轉載,均盡力標明作者和出處。對于本網刊載作品涉及版權等問題的,請作者與本網站聯系,本網站核實確認后會盡快予以處理。
  本網轉載之作品,并不意味著認同該作品的觀點或真實性。如其他媒體、網站或個人轉載使用,請與著作權人聯系,并自負法律責任。
  3、本網站歡迎積極投稿。
