2012一級建造師《建筑工程》課件資料(18)
熟悉成本控制方法在房屋建筑工程中的應用
案例一
【背景資料】(2007年)
某施工單位承接了某項工程的總包施工任務,該工程由A.B.C.D四項工作組成,施工場地狹小,為了進行成本控制項目經理針對各項工作進行了分析,其結果見下表
| 工作 | 功能評分 | 預算成本(萬元) |
| A | 15 | 650 |
| B | 35 | 1200 |
| C | 30 | 1030 |
| D | 20 | 720 |
| 合計 | 100 | 3600 |
……(略)
問題:
1.計算下表中A.B.C.D四項工作的評價系數,成本系數和價值系數。
| 工作 | 功能評分 | 預算成本 | F評價(功能系數) | C成本系數 | ν價值系數 |
| A | 15 | 650 | |||
| B | 35 | 1200 | |||
| C | 30 | 1030 | |||
| D | 20 | 720 | |||
| 合計 | 100 | 3600 |
2.在A.B.C.D四項工作中,施工單位應首選哪項工作作為降低成本的對象?說明理由
3. 4. 5. (略)
6.如要求總目標成本降低5%,則A工作預算成本降低多少?
[答疑編號5003204202]
分析

1.V=F/C
其中V價值系數

3.總目標成本=預算成本(1-成本降低的比),目標成本=總目標成本×功能系數
成本降低額=預算成本-目標成本

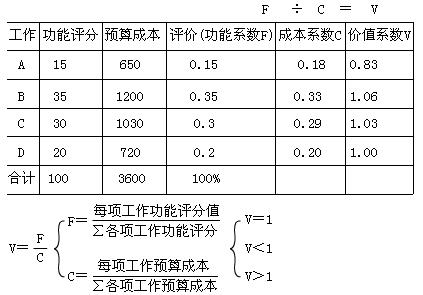

答案1.
| 工作 | 功能評分 | 預算成本 | 評價(功能)系數 | 成本系數 | 價值系數 |
| A | 15 | 650 | 0.15 | 0.18 | 0.83 |
| B | 35 | 1200 | 0.35 | 0.33 | 1.06 |
| C | 30 | 1030 | 0.30 | 0.29 | 1.03 |
| D | 20 | 720 | 0.20 | 0.20 | 1.00 |
| 合計 | 100 | 3600 | 1.00 | 1.00 |
2.施工單位應首選A工作作為降低成本的對象
理由是:A工作價值系數低,降低成本潛力大。

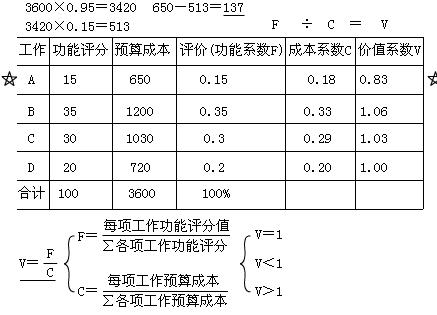

6.總目標成本=3600×(1-5%)=3420
A目標成本=3420×0.15=513,成本降低額=650-513=137
