監理工程師《進度控制》第四章重點解析(4)
典型題型:
1.某工作計劃進度與實際進度如下圖所示,下列對說法中正確的有( AE )。

A.實際進度比計劃進度提前一天
B.工作的計劃進度為勻速進展
C.工作的實際進度拖后1天
D.第8天實際完成工作量與計劃完成工作量相同
E.工作實際進展中累計停工1.5天
2.采用非勻速進展橫道圖比較法比較工作實際進度與計劃進度時,涂黑粗線的長度表示該工作的(D )。
A.計劃完成任務量
B.實際完成任務量
C.實際進度偏差
D.實際投入的時間
3.當利用S曲線比較工程項目的實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則該實際進展點與計劃S曲線在水平方向的距離表示工程項目( D)。
A.實際超額完成的任務量
B.實際拖欠的任務量
C.實際進度拖后的時間
D.實際進度超前的時間
4.當利用S曲線比較實際進度與計劃進度時,如果檢查日期實際進展點落在計劃S曲線的左側,則該實際進展點與計劃S曲線在縱坐標方向的距離表示工程項目(C )。
A.實際進度超前的時間
B.實際進度拖后的時間
C.實際超額完成的任務量
D.實際拖欠的任務量
5.下列關于雙代號時標網絡計劃的表述中,正確的有(AC )。
A.工作箭線左端節點中心所對應的時標值為該工作的最早開始時間
B.工作箭線中波形線的水平投影長度表示該工作與其緊后工作之間的時距
C.工作箭線中實線部分的水平投影長度表示該工作的持續時間
D.工作箭線中不存在波形線時,表明該工作的總時差為零
E.工作箭線中不存在波形線時,表明該工作與其緊后工作之間的時間間隔為零
6.在應用前鋒線比較法進行工程實際進度與計劃進度比較時,工作實際進展點可以按該工作的( AC )進行標定。
A.已完任務量比例
B.尚余自由時差
C.尚需作業時間
D.已消耗勞動量
E.尚余總時差

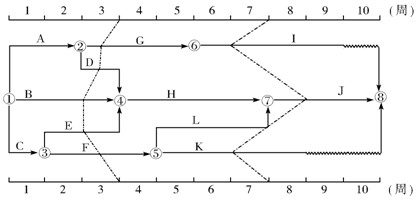

7.某工程雙代號時標網絡計劃執行到第3周末和第7周末時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( AC )。

A.第3周末檢查時工作B拖后1周,使總工期延長1周
B.第3周末檢查時工作F拖后0. 5周,但不影響總工期
C.第7周末檢查時工作I拖后1周,但不影響總工期
D.第7周末檢查時工作J拖后1周,使總工期延長1周
E.第7周末檢查時工作K提前1周,總工期預計提前3周
建設工程教育網整理
- ·學員分享:只要努力你也可以直達一建、造價、監理考試
- ·435分高分直達監理考試 看看學霸怎樣學習
- ·一次直達監理考試學員 給備考考生的六條建議
- ·強制實施監理的工程范圍-建設工程基本理論和法規考點
- ·初次備考監理工程師你必須要讀的十條注意事項
- ·建設質量控制考點:深化設計的協調管理
- ·建設質量控制考點:單位、分部、分項工程和檢驗批的劃分(重點)
- ·建設質量控制考點:市場采購設備的質量控制要點
- ·建設質量控制考點:施工過程及驗收
- ·建設質量控制考點:建設工程施工許可

掃碼添加老師進群


54:00
30:20
42:06
56:15
