一級建造師考試《市政工程》講義:灌注施工

2010-12-03 10:44  來源:  字體:  打印

  (三)灌注施工

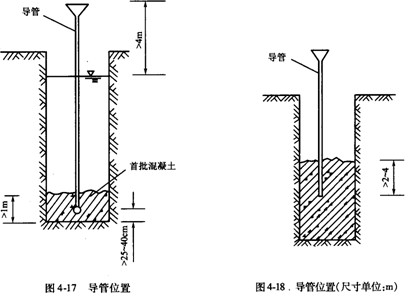

  1、首批灌注樁混凝土的數量應能滿足導管首次埋設深度(≥1.0m)和填充導管底部的需要。

  2、運到灌注現場的混凝土,應檢查其均勻性、坍落度等性能指標,如不符合要求,應進行二次拌合。

  3、首批混凝土拌合物下落后,即應連續灌注。

  4、灌注過程中,導管的埋置深度宜控制在2~6m,并應經常測探井孔內混凝土面的位置,及時地調整導管埋深。

  5、灌注混凝土時,應防止鋼筋骨架上浮。在混凝土面距鋼筋骨架底部1.0m左右時,應降低灌注速度。當混凝土面升至骨架底口4.Om以上時,提升導管,使導管底口高于骨架底部2.0m以上,即可恢復正常速度灌注。

  6、灌注的樁頂標高應高出設計標高0.5~1.0m,多余部分在接樁前鑿除。

  7、使用全護筒灌注水下混凝土時,護筒內的混凝土灌注高度不僅要考慮導管及護筒將提升的高度,還要考慮因上拔護筒引起的混凝土面的降低,以保證導管的埋設深度和護筒底面低于混凝土面。

  8、灌注過程中應將孔中排出的水或泥漿引流到不會污染環境的適當?shù)攸c,不得隨意排放。(環境保護的需要)

 建設工程教育網整理
