【提問】既然自由時差是不影響緊后工作的自由浮動時間,為了不影響緊后工作,那應該用最保守的時間來計算,所以我覺得自由時差=ESjk-LFij,即:某項工作的自由時差=緊后工作的最早開始時間-該項工作的最遲完成時間,請老師指教。
【回答】學員nicec,您好!您的問題答復如下:
工作的自由時差=緊后工作的最早開始時間-該工作的最早完成時間,而不應該是減去該工作的最遲完成時間,因為該工作的最遲完成時間可能會大于等于緊后工作的最早開始時間,如下圖所示:

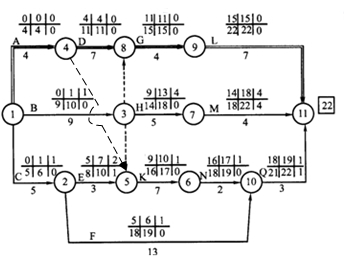

如工作2-5的自由時差是9-8=1,如果用您的方法就是9-10=-1了。另外通過該圖也可以這樣來理解,如工作2-5的最早完成時間是8,緊后工作5-6的最早開始時間是9,自由時差是1,工作2-5不影響緊后工作5-6的最早開始時間,最遲完成時間并不影響緊后工作的最早開始時間,最早時間與最遲時間是兩條平行計算的時間線路。所以需要按照計算規則來進行計算自由時差。
