監(jiān)理工程師進度控制復習要點:總時差和自由時差

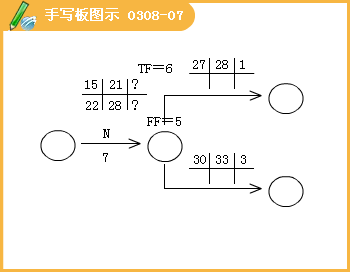

【提問】在某工程雙代號網絡計劃中,工作N的最早開始時間為第15天,其持續(xù)時間為7天,該工作有兩項緊后工作,它們的最早開始時間分別為第27天和第30天,最遲開始時間分別為第28天和第33天,則工作N的總時差和自由時差( )天。
A.均為5
B.分別為6和5
C.均為6
D.分別為11和6
【回答】您好:
答案:B

N的自由時差=緊后工作的最早開始時間的最小值-本工作的最早完成時間=min{27,30}-22=27-22=5天N的總時差=緊后工作最晚完成時間的最小值-本工作的最早完成時間=min{28,33}-22=28-22=6天。
【追問】在計算年限修正系數(shù)的時候,往往會遇到例如(1+8%)的50次方的計算問題,有沒有數(shù)學計算上比較簡單的計算方法,難道真的要在考場上按計算機50次的1.08嗎?那有哪個時間啊,而且算出來也不一定準確啊,請老師告知,謝謝。
【回答】這個計算要用多功能計算器,一下就出來了。
