S曲線比較法
概念:以橫坐標為表示時間,縱坐標表示累計完成任務量,繪制一條按計劃時間累計完成任務量的S曲線;然后將工程項目實施過程中各檢查時間實際累計完成任務量的S曲線也繪制在同一坐標系中,進行實際進度與計劃進度比較的一種方法。
(一)S曲線的繪制方法
●確定單位時間計劃完成任務量
●計算不同時間累計完成任務量
●根據累計完成任務量繪制S曲線
?。ǘ嶋H進度與計劃進度的比較

1.工程項目實際進展?fàn)顩r

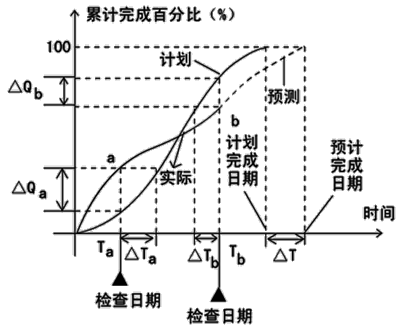

如果工程實際進展點落在計劃S曲線左側,表明此時實際進度比計劃進度超前,如圖中的a點;
如果工程實際進展點落在S計劃曲線右側,表明此時實際進度拖后,如圖中的b點;
如果工程實際進展點正好落在計劃S曲線上,則表示此時實際進度與計劃進度一致。
2.工程項目實際進度超前或拖后的時間
在S曲線比較圖中可以直接讀出實際進度比計劃進度超前或拖后的時間(橫坐標)。
如圖所示,△Ta:表示Ta時刻實際進度超前的時間;△Tb表示Tb時刻實際進度拖后的時間。
3.工程項目實際超額或拖欠的任務量
在S曲線比較圖中也可直接讀出實際進度比計劃進度超額或拖欠的任務量(縱坐標)。
4.后期工程進度預測
如果后期工程按原計劃速度進行,則可做出后期工程計劃S曲線如圖中虛線所示,從而可以確定工期拖延預測值△T。
