監理工程師考試案例題:施工總進度計劃的關鍵線路

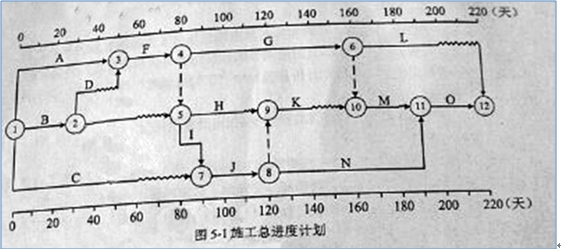

某工程,建設單位與施工單位簽訂了施工合同,合同工期為220天。經總監理工程師批準的施工總進度如圖5-1所示,各項工作均按最早開始時間安排且勻速施工。

施工過程中發生如下事件:
事件1:工作B完成后,驗槽發現工地地質情況與設計不符。設計變更導致工作D和E分別比原計劃推遲10天和5天開始施工,造成施工單位窩工損失15萬元。施工單位向項目監理機構提出索賠,要求工程延期15天、窩工損失補償15萬元。
事件2:工程開工后90天下班時,專業監理工程師檢查各工作的實際進度為:工作G正常;工作H超前10天;工作I拖后10天;工作C拖后20天。
事件3:針對事件2,建設單位要求工程按原合同工期完成,施工單位對施工總進度進行了調整,將工作N持續時間壓縮為60天。
問題:
1、指出圖5-1所示施工總進度計劃的關鍵線路以及工作H、K、M的總時差和自由時差。
2、事件1中,施工單位應向項目監理機構報送哪些索賠文件?項目監理機構應批準的工程延期和費用補償分別為多少?說明理由。
3、事件2中,分別指出第90天下班時各工作時間進度對總工期的影響,并說明理由。
4、事件3中,指出計劃調整后工作H、K、M的總時差和自由時差。
【參考答案】:
問題1:
關鍵線路:1-3-4-5-7-8-11-12工作H的總時差40天,自由時差10天工作K的總時差30天,自由時差20天工作M的總時差10天,自由時差10天問題2:
施工單位應向項目監理機構報送的索賠文件有:事件發生的28天內遞交索賠意向通知書,詳細說明索賠理以及要求追加的付款金額和延長的工期,并附必要的記錄和證明材料。
工程延期的補償為0.因為D工作延誤10天,總時差10天,不會造成工期延長;E工作延誤5天,總時差20天,不會造成工期延長。
費用索賠15萬元。因為地質情況與設計不符屬于建設單位責任。
![]()
|
|
