監理工程師考試案例題:監理實施細則

2015-11-10 13:35  來源:建設工程教育網  字體:  打印 收藏

  某工程,監理合同履行過程中,發生如下事件:

  事件1:總監理工程師對部分監理工作安排如下:

  (1)監理實施細則由總監理工程師代表負責審批;

 ?。?)隱蔽工程由質量控制專業監理工程師負責驗收;

 ?。?)工程費用索賠由造價控制專業監理工程師負責審批;

  (4)工程計量原始憑證由監理員負責簽署。

  事件2:總監理工程師對工程竣工預驗收工作安排如下:專業監理工程師組織審查施工單位報送的竣工資料,總監理工程師組織工程竣工預驗收。施工單位對存在的問題整改,施工單位整改完畢后,專業監理工程師簽署工程竣工報驗單,并負責編制工程質量評估報告。工程質量評估報告經總監理工程師審核簽字后報送建設單位。

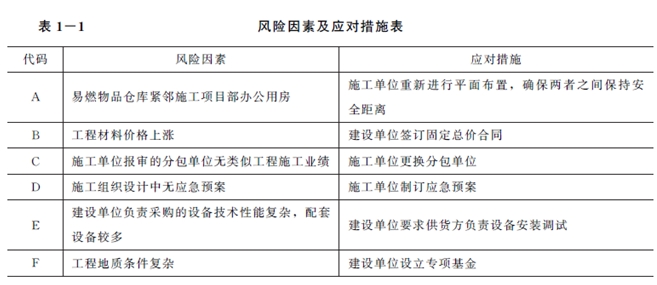

  事件3:針對該工程的風險因素,項目監理機構綜合考慮風險回避、風險轉移、損失控制、風險自留四種對策,提出了相應的應對措施,見表1-1。

  事件4:一批工程材料進場后,施工單位質檢員填寫《工程材料/構配件/設備報審表》并簽字后,僅附材料供應方提供的質量證明資料報送項目監理機構。項目監理機構審查后認為不妥,不予簽認。

  問題:

  1.逐條指出事件1中總監理工程師對監理工作安排是否妥當,不妥之處寫出正確安排。

  2.指出事件2中總監理工程師對工程竣工預驗收工作安排的不妥之處,并寫出正確安排。

  3.指出表1-1中A~F的風險應對措施分別屬于四種對策中的哪一種。

  4.指出事件4中施工單位的不妥之處,并寫出正確做法。

  【參考答案】

  1.事件1中:

  (1)監理實施細則由總監理工程師代表負責審批不妥。

  正確安排:審批監理實施細則由總監理工程師負責。

  (2)隱蔽工程由質量控制專業監理工程師負責驗收妥當。

 ?。?)工程費用索賠由造價控制專業監理工程師負責審批不妥。

  正確安排:工程費用索賠由總監理工程師負責審批。

 ?。?)工程計量原始憑證由監理員負責簽署妥當。

  2.事件2中:

 ?。?)施工單位報送的竣工資料審查工作應由總監理工程師組織,專業監理工程師按照專業分工具體負責相關資料的審查工作;

 ?。?)工程竣工報驗單的簽署是進行工程竣工驗收的前提條件之一,因此,應由總監理工程師簽署;

  (3)施工單位對工程預驗收中存在的問題整改合格后,總監理工程師負責編制工程質量評估報告。經監理單位技術負責人審核簽字后報送建設單位,作為監理單位同意進行竣工驗收的書面意見。

  3.事件3中:

  (1)施工單位重新布置易燃物品倉庫的位置,使其與施工項目部辦公用房之間保持安全距離的目的是,一旦發生爆炸或火災時減小風險災害的損失。因此,A項處理措施屬于風險損失控制的范疇。

 ?。?)建設單位考慮材料市場不穩定,價格上漲會影響到合同結算價格的增加,采取固定總價承包的合同,是將材料價格增長的風險轉由施工單位承擔。因此,B項處理措施屬于風險轉移的范疇。

 ?。?)施工單位報審的分包單位無類似工程施工業績,不具備實施分包工程的資格,要求施工單位更換分包單位的目的是中斷分包工程施工的質量、安全風險。因此,C項處理措施屬于風險回避的范疇。

 ?。?)施工組織設計中無應急預案,要求施工單位制定應急預案并不能防止風險事件的發生,只能減小事件發生后的損失。因此,D項處理措施屬于風險損失控制的范疇。

 ?。?)鑒于建設單位負責采購的設備技術性能復雜、配套設備較多,要求供貨方負責安裝調試的目的是,將整套設備的配套性能滿足設計要求,技術參數達標的設備安裝風險由供貨方承擔。因此,E項措施屬于風險轉移的范疇。

 ?。?)由于工程地質條件復雜,建設單位設立專項風險基金并不能改變風險發生的客觀性,只是風險事件發生后有能力采取有效的應對措施。因此,F(xiàn)項處理措施屬于風險自留的范疇。

  4.事件4中:

 ?。?)施工單位采購的材料到貨驗收后,僅向項目監理機構提交材料供應方出具的質量證明資料不符合報審表的要求,還應有施工單位自檢合格證明資料。

  (2)報審表屬于施工單位與監理機構的正式交往文件,質檢員簽字不妥,應由項目經理簽字。

責任編輯:youyou

閱讀排行

更多
課程

免費視頻

更多
  • 2024年監理工程師考試
    合同管理零基礎預習課程

    尹嘉老師

  • 2024年監理工程師考試
    土建控制零基礎預習課程

    李娜老師

  • 2024年監理工程師考試
    基本理論與法規零基礎預習課程

    徐云博老師

  • 2024年監理工程師考試
    土建案例零基礎預習課程

    陳江潮老師

免費題庫

更多

免費資料下載排行

更多
網站地圖
