單選題

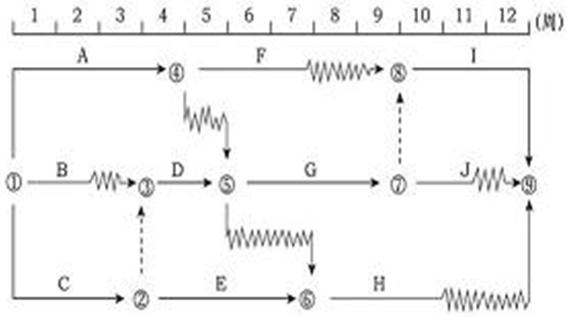

某工程雙代號時標網絡計劃如下圖所示,工作D的總時差和自由時差分別為( )。

A、均為0周
B、1周和0周
C、1周和1周
D、2周和1周
【正確答案】 A
【答案解析】 本題考查的是時標網絡計劃中時間參數的判定。工作的總時差:(1)以終點節點為完成節點的工作,其總時差應等于計劃工期與本工作最早完成時間之差;(2)其他工作的總時差等于其緊后工作的總時差加本工作與該緊后工作之間的時間間隔所得之和的最小值。工作D為關鍵工作,其總時差和自由時差均為0周
學員討論(0)
相關資訊
- · 網絡計劃工期優化及計劃調整歷年考試分值+練習題+思維導圖
- · 施工階段質量控制歷年考試分值+練習題+思維導圖
- · 建設工程目標控制內容和主要方式歷年考試分值+練習題+思維導圖
- · 監理規劃與監理實施細則歷年考試分值+練習題+思維導圖
- · 建設工程監理組織歷年考試分值+練習題+思維導圖
- · 監理通知單、工程暫停令、復工令的簽發考試分值+練習題+思維導圖
- · 施工組織設計的審查歷年考試分值+練習題+思維導圖
- · 2021年監理工程師交通案例教材精講班課程已經開通
- · 2021年監理工程師水利教材沿用 那么教材一套多錢?怎么購買劃算?
- · 下列工程進度控制任務中,屬于項目監理機構在施工階段控制進度的任務





![[em2_01]](https://live.cdeledu.com/web/images/emoji/01.png)
![[em2_02]](https://live.cdeledu.com/web/images/emoji/02.png)
![[em2_03]](https://live.cdeledu.com/web/images/emoji/03.png)
![[em2_04]](https://live.cdeledu.com/web/images/emoji/04.png)
![[em2_05]](https://live.cdeledu.com/web/images/emoji/05.png)
![[em2_06]](https://live.cdeledu.com/web/images/emoji/06.png)
![[em2_07]](https://live.cdeledu.com/web/images/emoji/07.png)
![[em2_08]](https://live.cdeledu.com/web/images/emoji/08.png)
![[em2_09]](https://live.cdeledu.com/web/images/emoji/09.png)
![[em2_10]](https://live.cdeledu.com/web/images/emoji/10.png)
![[em2_11]](https://live.cdeledu.com/web/images/emoji/11.png)
![[em2_12]](https://live.cdeledu.com/web/images/emoji/12.png)
![[em2_13]](https://live.cdeledu.com/web/images/emoji/13.png)
![[em2_14]](https://live.cdeledu.com/web/images/emoji/14.png)
![[em2_15]](https://live.cdeledu.com/web/images/emoji/15.png)
![[em2_16]](https://live.cdeledu.com/web/images/emoji/16.png)
![[em2_17]](https://live.cdeledu.com/web/images/emoji/17.png)
![[em2_18]](https://live.cdeledu.com/web/images/emoji/18.png)
![[em2_19]](https://live.cdeledu.com/web/images/emoji/19.png)
![[em2_20]](https://live.cdeledu.com/web/images/emoji/20.png)






掃一掃立即下載
掃碼添加老師
